道路给水管道首件施工方案

*

给水管道首件施工方案

编制:

审核:

审批:

2025年1月

目 录

第1章 工程概况 1

1.1 工程概况 1

1.2 给水管道工程概况 7

1.3 总体安排 10

1.4 首件工程的目的 10

1.5 施工平面布置 10

1.6 施工要求及技术保证条件 11

第2章 编制依据及原则 13

2.1 编制依据 13

2.2 编制原则 13

第3章 施工计划 14

3.1 进度计划 14

3.2 材料进场计划 14

3.3 设备进场计划 14

第4章 施工工艺技术 16

4.1 基坑开挖 16

4.2 给水管线施工方案 17

施工质量保证措施 27

质量保证体系 27

质量领导小组 27

质量保证措施 27

施工安全保证措施 29

安全生产保证体系 29

进度保证措施 32

工期保证体系 32

工期保证措施 32

节点工期延误的回补措施 34

文明施工管理措施 36

文明施工保证体系 36

文明施工管理机构及职责 37

文明施工管理措施 37

环水保控制措施 40

综合措施 40

防止大气污染措施 40

防止水污染措施 40

降低噪音、减少扰民的主要措施 41

减少粉尘污染措施 41

固体废物处置措施 41

建筑垃圾及生活垃圾的处置措施 41

工程概况

工程概况

**.本项目路线全长**km。全线共设大桥*座,总长***米,桥梁约占路线长度的8.59%。涵洞*道,通道*道,天桥1座,平面交叉*处。建设内容有路基工程、路面工程、桥涵工程、交叉工程、交通工程及沿线设施、环境保护与景观绿化工程等。

本项目疏港快速路推荐采用一级公路技术标准,道路北段km兼城市主干路功能、设计速度60km/h、路基宽度**m、**m、**m,道路南段***km设计速度80km/h、路基宽度42m。

图1.1-1 ***路地理位置图

总体设计

根据本项目在区域路网中的地位和功能,工可研究结论以及公路功能、等级、设计速度,结合交通量、地形条件、通行能力、服务水平等因素综合思考,推荐本项目疏港快速路推荐采用一级公路技术标准,道路北段(K0+000-K9+800)兼城市主干路功能、设计速度***km/h、路基宽度**m、**m、**m,道路南段(K9+800-K10+991.917)设计速度80km/h、路基宽度42m。技术指标按《公路工程技术标准》(JTG B01-2014)、《城市道路工程设计规范(2016年版)》(CJJ 37-2012)等相关标准执行。

1.道路北段(K0+000~K9+800)

K0+000-K0+238段接东作业区港口大门,采用*****控规的道路断面45m宽,各部分组成为:3m人行道+1.5m绿化带+3非机动车道+2m侧分带+0.5m路缘带+11m行车道+0.5m路缘带+2m中分带+0.5m路缘带+11m行车道+0.5m路缘带+2m侧分带+3m非机动车道+1.5m绿化带+3m人行道。

道路给水管道首件施工方案

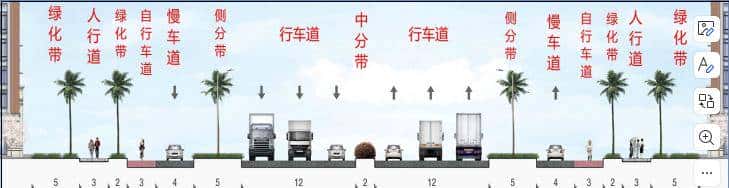

图1.1.1-1 道路北段(K0+000~K0+238)路基横断面图

K0+238-K4+800段位于*****开发区内,《******综合交通专项规划(2022—2035年)》规划道路断面为70m宽。

其中K0+238-K4+280段外侧绿化带远期实施,各部分组成为:5m绿化带+3m人行道+2m绿化带+3m非机动车道+3.5m辅道+0.5m路缘带+5m侧分带+0.5m路缘带+11m行车道+0.5m路缘带+2m中分带+0.5m路缘带+11m行车道+0.5m路缘带+5m侧分带+0.5m路缘带+3.5m慢行道+3m非机动车道+2m绿化带+3m人行道+5m绿化带。

道路给水管道首件施工方案

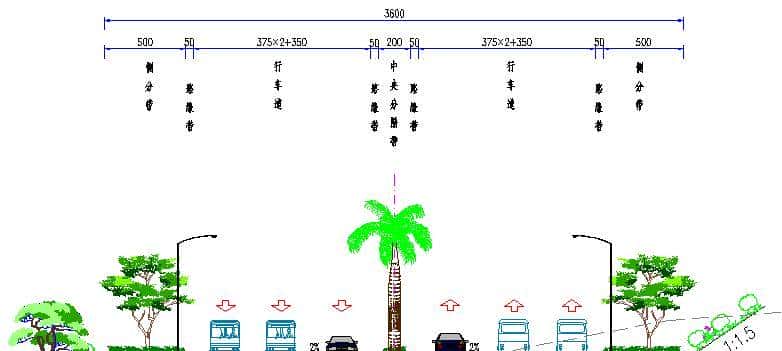

图1.1.1-2 道路北段(K0+238~K4+280)路基横断面图

K4+280-K4+800本次实施中间车行道的36m宽部分,其他部分工程内容远期实施,各部分组成为:5m侧分带+0.5m路缘带+11m行车道+0.5m路缘带+2m中分带+0.5m路缘带+11m行车道+0.5m路缘带+5m侧分带。

道路给水管道首件施工方案

图1.1.1-3 道路北段(K0+280~K4+800)路基横断面图

2)道路南段(K4+800-K10+991.917)

抱西村至终点段K4+800-K10+991.917为一级公路,路基宽度42m,各部分组成为:0.75m土路肩+3m硬路肩(含0.5m右侧路缘带)+3*3.75m行车道+0.75m左侧路缘带+10.5m中央分隔带+0.75m左侧路缘带+3*3.75m行车道+3m硬路肩(含0.5m右侧路缘带)+0.75m土路肩。

道路给水管道首件施工方案

图1.1.1-4 道路南段(K4+800-K10+991.917)路基横断面图

施工内容

本项目路线全长10.992km,全线共设置大桥944m/2座,共设置涵洞7道、通道6道,共设置天桥1座。北段设置给水、工业给水、雨水、污水、中水管网,设置照明、电力管沟、通信管沟:预留燃气管道位置,本次无燃气工程内容。全线共设置平交口9处。

路线的走向和主要控制点

*****工程项目疏港快速路,位于*****县*****开发区、博厚镇和皇桐镇,路线起点接*****东作业区港口大门,桩号为K0+000,向南沿*****开发区规划的港兴路、东港疏港大道布线,途径美览村、石堂村,城市主干路终点止于县道X300附近,与规划外环路交叉,桩号为K4+800,后采用一级公路标准向南布设,在***村东侧上跨省道S321,继续向南经**村、**村、和**村西侧,终点位于**村、*****南侧顺接****高速金牌东互通(待建),路线全长10.992公里。

主要控制点:*****(待建)、沿线村庄、县道X**、省道S**、**河、***水库、***高铁、***高速及***互通(待建)、基本农田、二级林地及生态红线等。经过的乡镇:***镇、***镇。

施工条件

工程地质及水文地质

1.工程地理位置

本项目位于**********开发区,距*****县城14km,距离*****市65km,距离*****经济开发区70km,南距西线高速公路10km。

2.工程自然气候

本项目所处区域高温多雨,光照充足。年平均气温23-24℃,1月份平均气温16.9℃,7月份平均气温为28.3℃。年平均雨日为135.9天,降雨量为1417.8毫米。5-10月份为雨季,雨量占全年的85%。年平均强风有3.1次,年平均风速达3.5米/秒。因地处岛西北部受台风影响较小。

*****紧邻*****,属热带季风性气候,具有热量丰富,光能充足,雨量(夏季)充沛,干湿两季分明等主要气候特点,其主要气象条件如下:

年平均气温23.5℃,极端最高气温39.6℃(1969年5月1日),极端最低气温2.2℃(1967年1月17日),最热月平均28.4℃,最冷月平均17.0℃。

年平均相对湿度85%,月均最高相对湿度94%(1983年),月均最低相对湿度72%(1963年);极端最小相对湿度12%(1963年1月27日)。

年均蒸发量1830.8mm,最大年蒸发量2149.9mm(1987年),最小年蒸发量1570.5mm(1978年)。

平均风速2.8m/s,最大月均风速3.3m/s,最小月均风速2.3m/s,年均热带风暴和台风次数4.3次,历年台风袭击最大风速40m/s。10月至次年3月为冬季风系,盛行东北风。5月至8月为夏季风系,盛行东南及西南风;4月和9月为季风过渡月份。

年均降雨量为1420.1mm,最大年降雨量为2274.2mm(1967年),最小年降雨量为822.2mm(1987年);一日最大降雨量为296.4mm(1984年7月9日),最长连续降雨日数为23天。

年均日时数为2164.9小时。

年均雾日数34.3天,年雾日最多日数72天,年雾日最小日数14天。

规划区地处松涛波莲引水灌溉系统下游,东有马袅河,中有潭龙河,西距文澜江约7公里;该区外围有几处小型水库,可作为今后开发区蓄水水库。

区内年平均径流量7.4亿立方米,平均径流量深574毫米,地表水水质二级,经处理后可饮用。地下承压水厚度为30米,较丰富埋深100米,开采条件好,水质优良,自流量800~1200立方米/日,单位出水量小于2.0升/秒。

3.地形地貌

南岛四周低平,中间高耸,以****为隆起核心,向外围逐级下降。山地、丘陵、台地、平原构成环形层状地貌,梯级结构明显。疏港快速路位于*****县西北侧,起点位于*****东作业区,路线向南布线,终点设一座枢纽互通接环岛高速西线。路线地势由北向南逐渐升高。

项目区域以台地及海成阶地为主,地形较简单,路线经过处海拔标高介于1~60m之间,路线走廊带内地形较复杂,地貌条件较简单,按地貌成因和形态特征,路线地貌单元有海成一级阶地、海成二级阶地、冲洪积准平原及玄武岩台地。具体描述如下:

⑴海成一级阶地:植被不甚发育,坡度0~5°之间,海拔1.00~5.00m,该段地貌单元地层岩性较为简单,地表主要为第四系全新统(Q4),揭露的岩性主要为②层淤泥等,下伏第三系上新统(N2h)⑨粉质粘土。

⑵海成二级阶地:植被较为发育,主要有桉树等,坡度5-10°之间,海拔5.00~15.00m。地层岩性较为简单,地表主要为第四系全新统(Q4),岩性主要为③中砂、③1淤泥等,下伏第三系上新统(N2h)⑨粉质粘土。

⑶冲洪积准平原:植被较为发育,主要有桉树等,坡度5-20°之间,海拔5.00~15.00m。

地层岩性较为简单,地表主要为第四系中更新统(Q2),岩性主要为③中砂、③1淤泥等,下伏第三系上新统(N2h)⑨粉质粘土。

⑷玄武岩台地:植被较为发育,主要有桉树等,坡度5-20°之间,海拔10.00~60.00m。地层岩性较为简单,地表主要为第四系下更新统(Q1),岩性主要为⑥粉质粘土、⑦强-中风化玄武岩等,下伏第三系上新统(N2h)⑨粉质粘土。

4.水文地质条件

⑴场区地表水

本项目区域零星分布几处水塘数量较多,大小不一。大多数均为封闭式水塘,水深0.5—2m不等。海水涨潮时,局部低洼地有海水倒灌,海水深1—3m。

⑵场区地下水

①地下水类型

区内气候湿润,降雨量较大,地下水资源丰富。根据含水层组岩性及地下水在介质中的赋存态,勘察区地下水可分为松散岩类孔隙潜水、层状岩类基岩裂隙潜水两种类型。

a.层松散岩类孔隙水

赋存于第四系海相沉积层及冲洪积地层中,水位埋深约0.50~5m,降雨入渗或地表水补给,向低河流、大海及洼地排泄,水交替强烈,水位变化大,根据区域地质资料,地下水水位受季节性降水影响变化明显,本地区地下水水位变化幅度约1.50m。

b.层玄武岩~孔洞裂隙潜水

主要赋存于玄武岩裂隙及气孔中,地下径流模数2L/s.Km2~5L/s.Km2,降雨入渗补给,向谷地排泄,水交替较强,富水性差。根据区域地质资料,地下水水位受季节性降水影响变化明显,本地区地下水水位变化幅度约1.50m。

c.地下水分布特征

潜水是勘察区内区域地下水的主要赋存形式,分布较广,只是由于补、径、排条件的差异,导致富水程度地域差异较大。潜水主要赋存于海相沉积层、冲洪积地层和玄武岩裂隙及孔洞中,接受大气降水补给,通过蒸发和地下径流等途径排泄。潜水流向受地势、地形的控制,设计路线带地下水总的流向是由高处流向大海。

d.地下水的补给、径流和排泄

地下水的补给、径流和排泄主要受气候、地形、含水层组类型及地质构造等因素

的制约。拟建路线地下水主要为大气降雨补给、海水补给和地下水的越层补给等。

e.地下水化学特征

本次勘察时采取了多组的地表水样品,进行室内分析试验,判定其水质对混凝土的腐蚀性;按《公路工程地质勘察规范》(JTGC20-2011)附录K评价标准判定:场地为Ⅱ类环境,地表水对混凝土结构具弱腐蚀性,对钢筋混凝土结构中钢筋具有强腐蚀性。

资源供应条件

1.交通条件

本项目沿线道路交通相对发达,高速公路、国道、省道和县、乡村道路交织成网,四通八达,满足本工程需求。施工中以公路运输为主,通过高速公路、国道225、东方大道和施工便道可运至各工点。

2.材料和工程设备

筑路材料主要包括路基填筑材料、路面、桥梁及其他结构物材料。项目区域内筑路材料丰富,交通便利,运输条件良好,可满足要求

3.机械设备

本工程施工过程中主要设备为:挖掘机、推土机、压路机、摊铺机、装载机、自卸汽车、混凝土罐车、汽车泵、平板车、发电机等。

沿线路网发达,主要的公路有*****高速公路、**公路、国道***线、省道**、省道**、县道**及各支线路网、村道等,以上道路均为本项目创造了良好的运输环境,片(块)石、碎石运距约60km,沥青上面层碎石用玄武岩运距约120km,澄迈城市建设投资有限公司中、粗砂运距约55km。

4.用水用电

沿线水系发达,河汊沟渠交错,且有多处水库,水资源丰富,地表水和地下水的水质良好,符合民用及工程用水标准。沿线电力资源丰富,供应较为方便,工程用电可直接与当地电力部门协商解决。同时提议自行准备部分发电机,以备急需。

5.劳动力

公司类似工程经验丰富,合作劳务队伍多,储备熟练技工、普工充足。根据现场情况,在公司合格劳务队伍名录中招标选择。

给水管道工程概况

给水设计位置

K0+000-K0+238

沿设计路段西侧布置DN200生活给水管,

K0+000-K4+800

沿设计路段双侧布置 DN200-DN300生活给水管,

沿设计路段单侧布置 DN200-DN300工业给水管。

沿设计路段单侧布置 DN200-DN400再生水管。

设计原则

1.根据“统一规划、合理布局、综合开发、配套建设”的方针,从实际情况出发,在规划的指导下,采取全面规划、分步实施的原则,使工程建设与发展相协调,既保护环境,又最大程度地发挥工程效益,

2.充分思考工程总投资和初期到位投资、工程建成后的运营管理及维护费用、地方经济的发展和地方财政的承受能力,合理设计给水管网工程。

3.近期与远期结合:充分思考开发的时序性,思考建设期间的临时供水及临时供电等。

4.工程设计按实际情况因地制宜,充分利用当地资源,减少工程投资

管道附属设施

1.阀门井设置

给水主管按需求间隔设置阀门井,预埋管从主管接出后均设阀门井。阀门井位于路面上时,井面与道路地面平齐,位于绿化带内时,井面高于绿化带地面0.15m。位于机动车道下阀门井,应做井周加固,加固做法详见《市政公用工程细部构造做法》17ZZ04-44。给水管道转角、三通处及管堵处,须设置管道支墩,支墩做法参10SS505。阀门井井盖做法及要求详见《检查井盖》GB/T 23858-2009。给水阀门井位于机动车道,井盖采用D400型球墨铸铁材料井盖(承重荷载不小于400kN),且带防盗、防沉、防噪措施;给水检查井位于非机动车道和人行道,井盖采用不锈钢材料下沉式井盖及盖座,不同水质供水管道阀门井盖应予以区分。

2.排气、排泥阀井设置凡供水管相对高点即设置排气阀,相对低点即设置排泥阀,排泥湿井排水接至设计雨水管道内。

3.消火栓布置

本次设计采用生活给水与消防统一的供水系统,根据规范不大于120米设置一个室外地上消火栓。消火栓距路边的距离不应大于2m。消火栓原则上布置在侧分带(在绿化设计中,消火栓周围应种植低矮植物)上;无侧分带时,消火栓布置在人行道上,距离非机动车道边缘0.5m。消火栓采用室外地上式消火栓,型号为SS100/65-1.0,阀门井式,支管深装安装方法详见13S201-19。

4.其他

管道管顶覆土距路面结构层厚度不足0.7m处需对管道采用混凝土包封进行防护。在管道转弯或三通位置处应设置砼支墩,支墩大样参见《柔性接口给水管道支墩》(10S505)。

5.管材选择

本次设计给水管材采用给水球墨铸铁管,管道采用K9级,其他附件为K14级,接口为T型滑入承插柔性接口。

6.管道防腐

本工程管道采用球墨铸铁管,其管道内、外防腐均应在工厂生产阶段完成。

7.管道接口及基础

(1)管道接口

球墨铸铁管采用T型接口,T型胶圈连接。不同管材之间,采用法兰连接。

(2)管道基础

设置采用20cm砂垫层基础。局部管道埋深不满足要求部分需进行加固处理

8.沟槽开挖

本项目范围内的给水管道沟槽开挖方式均采用放坡施工方法,边坡坡度为1:0.5.在开挖时注意不要超挖,破环路床结构,还要注意环境天气,尽量避开雨季施工。

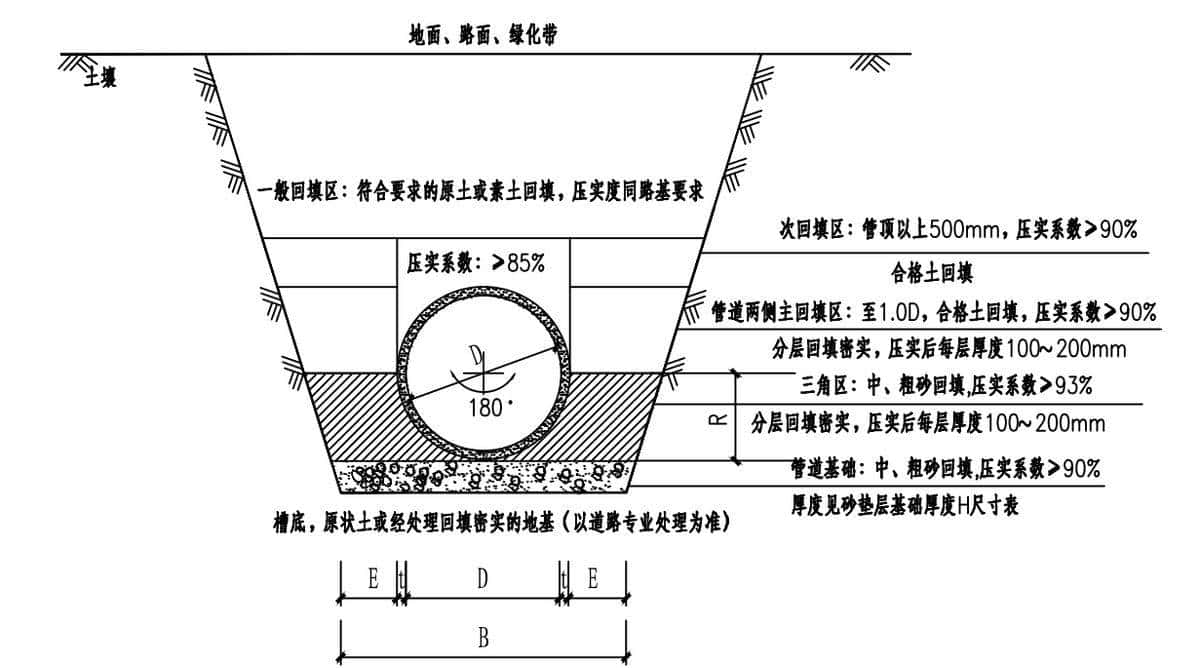

9.沟槽回填

本次设计管道胸腔两侧以及管顶以上20cm范围内采用中粗砂回填,其余部分回填土其中回填砂的相对密度要求大于等于0.7,回填土要求达到道路压实度要求。回填需分层进行回填夯实,回填土每层虚铺厚度<30cm。

10.警示带及标识标牌设计

位人行道处的管线采用管道标识牌,标识牌设置于节点处,标识牌采用螺丝固定于地面,材质不锈钢。

在给水管道上方300m处设置400mm宽塑料标识带,回填时一同埋设,以便于再次开挖时辨明位置。

11.试压及消毒

(1)管道试压

在管道安装完毕,支墩混凝土强度达到设计强度后,对已安装完的管道须尽早进行强度及严密性试验。

在进行管道水压试验前,必须认真做好管道堵板及后背的支撑设计。管道支墩后背土体须稳定,后背须有可靠支撑,不满足时应当用与支墩一样材料充填。试压前应做好回填工作,给水管接口部分应预留不得回填。

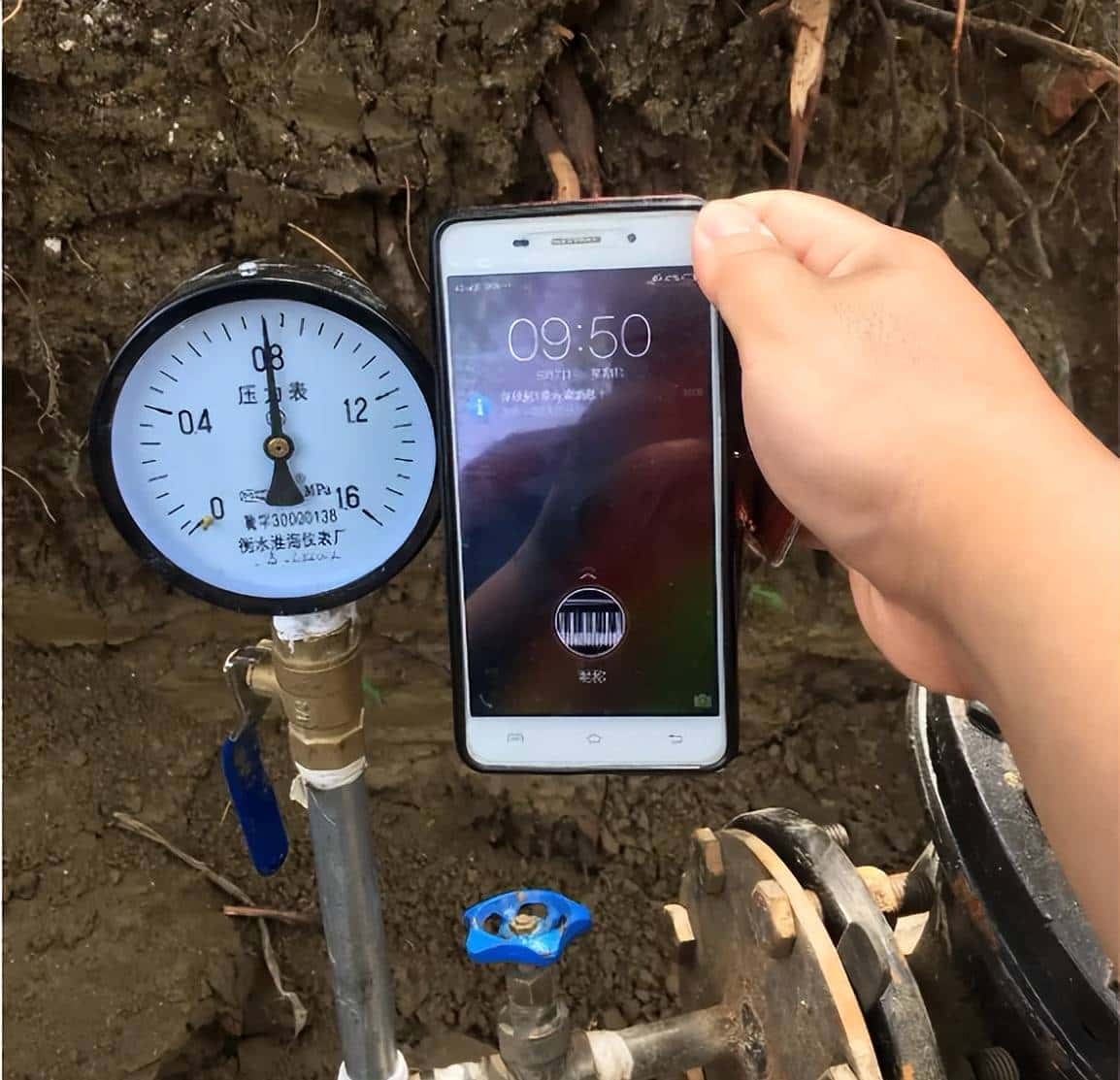

水压试验宜分段进行,每段的试验长度不得大于1.0Km。给水管道工作压力为0.5Mpa,试验压力为1.0Mpa。试验时压力表应放在管线的最低点,以显示该段管道的最高压力。

水压试验应注意:

①试验前,应做好水源引接及排水疏导路线的设计。管道灌水应从下游缓慢灌入,并将管道内的气体排除。

②分级升压,每升一级应检查后背、支墩、管身及接口,当无异常现象时,再继续升压

③预试验水压升至试验压力后,保持恒压30min,检查接口,管身无破损及漏水现象则预试验合格。当不合格时,应检查漏气点,重新安装或堵漏后再试验,直到合格为止。

④主试验停止注水补压,15min后压降不超过0.03Mpa时,将压力降至工作压力并保持恒压30min,若无漏水现象则试压合格。

⑤管道进行严密性试验时不得有漏水现象,且实测渗水量小于或等于允许渗水量值则试验合格。当不合格时,应检查漏气点,重新安装或堵漏(用环氧砂浆)后再试验,直至合格为止。

(2)管道冲洗消毒

生活给水管道水压试验后,竣工验收前应冲洗消毒

①冲洗时应避开用水高峰,以流速不小于1.0m/s冲洗水连续冲洗,直至出水口处浊度、色度与入水口处冲洗水浊度、色度一样为止。

②冲洗时管路排水应畅通安全。

③冲洗后管道采用含量不低于20mg/L氣离子浓度的清洁水浸泡24h后,再次冲洗,直至水质管理部门取样化验合格为止。

其它未尽事宜按照《给水排水管道工程施工及验收规范》(GB50268-2008)执行。

主要工程量

本方案编制范围:K1+300-K1+800,主要工程量如下表:

表1.2.3 主要工程数量表

序号

材料名称

规格型号

单位

需求

数量

1

球墨铸铁管

DN200管道采用K9级,接口为T型滑入承插柔性接口

m

1000

2

球墨铸铁管

DN300管道采用K9级,接口为T型滑入承插柔性接口

m

500

3

球墨铸铁管

DN400管道采用K9级,接口为T型滑入承插柔性接口

m

500

4

圆形砖砌阀门井

D1400

3

5

圆形砖砌阀门井

D2000

1

6

圆形砖砌排气阀井

D1200

4

7

消火栓

SSF100/65

9

总体安排

1.根据现场实际情况,选取K1+300-K1+800段给水工程作为首件工程进行施工,通过首件施工总结指导后续施工。

2.本项目标准断面中,给水管道布置机动车道和辅道之间的绿化带里,距离路边75cm,在设计路面标高以下1.0m的位置,管顶覆土厚度为1m,因此需在路床施工完成后,对绿化带进行回填土,然后再进行反开挖施工。

首件工程的目的

⑴确定沟槽开挖的机械性能和效率,选用合理的机械配置数量,挖机、推土机和渣土车等。

⑵检查开挖机械和其他设备等性能是否满足施工要求。

⑶确定沟槽基底和边坡稳定情况,为后来施工提供依据。

⑷确定有关管道安装的质量控制的技术要求和检测方法。

⑸确定最合理的机具设备、人员配置方案。

⑹经现场试验论证,让现场管理和施工人员熟悉施工工艺,掌握施工方法,分析施工中所发现的重点、难点并有效地解决问题,以指导大面积施工。

施工平面布置

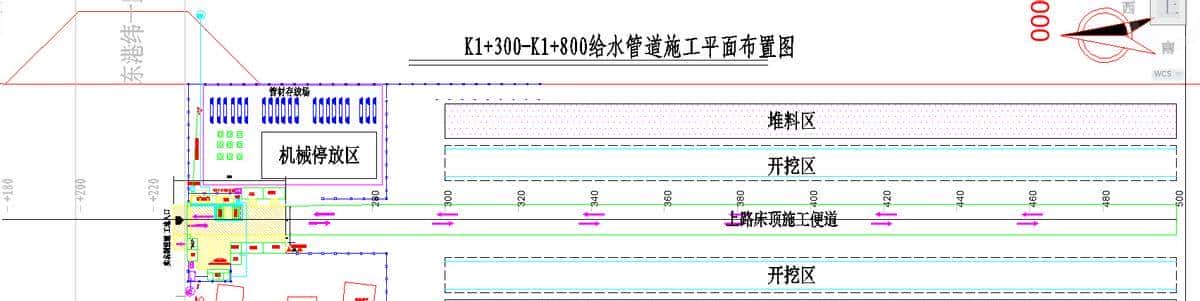

本试验段的施工采用流水作业,东侧和西侧各有2道给水管,给水管管中间距为3.5米,开挖坡度拟采用1:0.5一级放坡。开挖出土,东侧出土拟堆在沟槽以东路基范围内,西侧沟槽出土堆在沟槽以西路基范围内。铸铁管道进场存于现场安装地点附近,尽量减少二次搬运,管配件等存于临时库房。检查井采用砖砌。具体见给水管施工平面布置图如下:

道路给水管道首件施工方案

施工要求及技术保证条件

施工要求

1.质量目标:确保工程质量一次验收合格。

2.工期目标:按期完成

3.安全生产目标:达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无中毒事故”。

4文明施工目标:执行现场标准化管理,创文明施工现场。

5.服务目标:与各方密切配合,使业主满意。

6..现场管道的安装必须按照图纸设计要求的标高和位置进行安装,不得轴线偏位过大、标高偏差较大或者井位位置偏差较大。

技术保证条件

1.技术准备

⑴主要管理人员和技术人员认真学习和熟悉设计图纸,充分了解设计意图和技术要求,详尽调查现场情况,并提前进行技术交底,使参与施工的每个人员均了解相应标准、规范要求,明确各自责任,明确各工序间衔接流程,清楚排水管道的形式和基础底部位置及标高、确定开挖基槽底标高。

⑵规划定线已完成,保护好定位引桩(施工坐标系定向桩)施工放线已完成并经复核,形成定位放线记录。

⑶定验线单及交接单已形成资料。

⑷测量设备经过校验,并在有效期内。

⑸组织试验人员根据进度计划编制施工试验检验计划;

⑹明确并编制技术复核及隐蔽工程验收计划;

⑺编制专项施工方案并报监理审批,申请工程开工报告。

2.现场准备

⑴土方开挖前,将施工区域内的弃土、垃圾清除并处理完毕。

⑵构筑物的位置和场地的定位控制线标准水平桩及开槽的灰线尺寸,经过验收合格,并办完预检手续。

⑶在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。

⑷施工机械进入施工现场所经过的道路和卸车设施等,应事先检查,必要时要进行加固或加宽等准备工作。

⑸过程中车辆进出工地、行驶坑边的道路等,均必须减速慢。

⑹机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。

⑺作业前做好技术交底及安全交底。

编制依据及原则

编制依据

1.《*****工程项目两阶段初步设计文件-附册 基础资料(工程地质勘察报告)》;

2.国家和行业颁布的有关现行施工规范和标准;

3.《室外给水设计标准》(GB50013-2018);

4.《给水排水工程管道结构设计规范》GB 50332-2002;

5.《市政给水管道工程及附属设施》(国家建筑标准设计图集07MS101);

6.《城市工程管线综合规划规范》GB 50289-2016;

7.《给水排水工程构筑物结构设计规范》GB50069-2002;

8.《砌体结构设计规范》GB 50003-2011;

9.《室外给水排水和燃气热力工程抗震设计规范》GB 50032-2003;

10.《给水排水管道工程施工及验收规范》GB50268-2008;

11.《给水排水构筑物工程施工及验收规范》GB50141-2008;

12.《城镇给水排水技术规范》GB 50788-2012;

13.《市政公用工程细部构造做法》17ZZ04-44;

14.《检查井盖》GB/T 23858-2009

编制原则

1.严格遵守明确的设计规范、施工技术规范和质量评定验收标准。实事求是,施工方案可行、适用、经济。坚持在实事求是的基础上力求技术先进、科学合理、经济适用的原则。

2.始至终对施工现场实施全员、全过程、全范围严密监控,坚持动静结合、科学管理的原则。

3.推行全面质量管理,执行质量管理标准和程序。

4.采用项目法组织施工,推行标准化管理,达到安全、文明、高效。

5.实行项目法管理,通过对劳务、设备、材料、资金、技术、施工方案和信息优化处置,实现安全、质量、工期、成本及社会信誉的预期目标。坚持技术创新,推广和应用“四新” 成果。

6.组织专业队伍上场,装备足够的优良机械设备进行专业化施工,保证在规定的工期内完成施工任务并力争提前。

7.遵守环境保护法并切实按有关要求和规定来组织实施。

8.在仔细考察工程实地,认真研究有关规定的基础上,针对本合同工程的特点、施工条件,并结合现场实际、上场的机械装备、人员条件,科学合理地组织施工。

施工计划

进度计划

工期计划如下:

表3.1 K1+300-K1+800施工计划表

序号

工作任务

工期(d)

开始日期

结束日期

备注

1

施工准备

3

2025年2月13日

2025年2月15日

2

测量放线

1

2025年2月16日

2025年2月16日

3

开挖沟槽

5

2025年2月17日

2025年2月21日

4

中粗砂基础

3

2025年2月22日

2025年2月24日

5

排水管道及井室安装

11

2025年2月25日

2025年3月7日

6

沟槽回填

5

2025年3月8日

2025年3月12日

7

水压试验

2

2025年3月13日

2025年3月14日

材料进场计划

表3.2 主要材料进场计划表

序号

材料名称

规格型号

单位

需求

数量

备注

1

球墨铸铁管

DN200管道采用K9级,接口为T型滑入承插柔性接口

m

1000

2

球墨铸铁管

DN300管道采用K9级,接口为T型滑入承插柔性接口

m

500

3

球墨铸铁管

DN400管道采用K9级,接口为T型滑入承插柔性接口

m

500

4

实心砖

MU10级

5000

数量以现场实际需求为准

5

球磨铸铁管件

K14级

200

包括承插短管、弯头、三通、四通等.数量以现场实际需求为准

设备进场计划

表3.3 仪器设备计划表

序号

设备名称

机械型号

数量

国别

产地

制造

年份

额定功率

生产能力

用于施工部位

设备

1

挖掘机

EX300-3

4

安徽

2019

1.38m³

给水管道

2

渣土车

20m³

2

四川

2019

20m³

给水管道

3

打夯机

HCR70

5

郑州

2019

10

/

给水管道

4

平板夯

忆浓90

4

济宁

2024

5.2

给水管道

仪器

1

南方水准仪

DSZ1

2

江苏

2023

给水管道

2

GPS

南方测绘

2

江苏

2023

给水管道

3

南方电子水准仪

DL-2003A

1

江苏

2023

给水管道

施工人员计划

表3.4 管理及施工人员计划表

序号

职务

数量

备注

1

项目经理

1

2

项目总工程师

1

3

现场负责人

1

4

班组长

1

5

现场施工员

2

6

测量

2

7

专职安全员

1

8

机械操作手

7

13

管道安装工

10

施工工艺技术

基坑开挖

基坑开挖布置

1.结合施工计划、施工工序衔接和人员机械配备情况,以及所处的环境要求和工期要求,基坑开挖方式采用普通放坡开挖,分为两段开挖,第一段开挖东侧再生水和生活给水管道沟槽,第二段开挖西侧工业给水和生活给水管道沟槽,分段开挖,流水施工。

2.基坑开挖采用机械开挖,边坡松动土体必须清除和人工修整平面。因沟槽和基坑深度未超过2m,思考到安全问题在基坑边缘设置警示带或警示绳(高度≥0.5m),间隔悬挂反光警示标志。夜间增设警示灯或反光条。基坑边2m范围内严禁堆载,2m外的堆载(包括土石方、施工机械等)不大于20kpa,基坑周边严禁行驶大型机械车辆。开挖后基底尺寸按照管径的不同对应如表4.1-1 基坑开挖尺寸对照表,坡度思考东侧堆土及施工动载等,采用1:0.5坡度放坡,一次性放坡开挖至槽底。开挖截面如示意图4.1-1。

表4.1-1 基坑开挖尺寸对照表

给水管径

槽底宽度(mm)

D200

809.6

D300

911.2

D400

1012.8

道路给水管道首件施工方案

道路给水管道首件施工方案

图4.1-1 基坑开挖示意图

沟槽开挖

1.测量放线

利用在施工现场设置测量控制网,采用GPS进行测量施工控制,根据设计坡比1:0.5准确放样出开挖轮廓,用白石灰画出轮廓线。边坡控制放样精度不大于1cm,经监理人员确认后进行下一步破碎工作。

2.开挖施工

采用小型挖掘机或人工开挖的方式,按照确定的开挖边线进行初步开挖。在开挖过程中,应严格控制开挖深度,避免超挖或欠挖。

修整沟槽壁:在初步开挖完成后,使用铲子等工具对沟槽壁进行修整,使其平整、垂直,符合设计要求。

清理底部:将沟槽底部的杂物、碎石等清理干净,确保底部平整、无积水。

给水管线施工方案

施工工艺流程

图4.2.1-1 给水管线施工工艺流程图

施工准备

⑴管道存储与吊装

管道主要采用机械装卸,装卸时应采用柔韧性好的非金属吊带进行绑扎,不宜采用钢丝绳或链条,以免对管道造成损伤。

管道吊装是管道施工过程中一个独立的操作工序,起吊时应按照相关规程采取合理的保护措施,采用两个支撑点起吊,保证管道在空中的均衡与稳定,若操作不当就很可能造成不必要的管道损坏。

管道施工注意事项:

①管道沟槽:管沟开挖后,应做好降排水措施,防止沟槽底部受水浸泡,地耐力应满足要求;

②基础施工:管道基础采用中粗砂基础,中粗砂垫层应夯实,密实度应满足要求,表面应平整,管道基础的承插口部位应预留凹槽,以便于承插口安装操作;

③下管安装:要根据管材直径的大小,沟槽和施工机具设备的情况,将管材平稳缓慢地放入沟槽底,不得与沟壁、沟底强烈撞击。

④每节管道安装就位后,立即测定高程中心线,间隙量等质量指标,不符合要求,及时采取纠正措施。以免造成后期返工。

⑤施工尽量避开雨季施工时。雨季施工时,做好雨季施工组织设计,尽可能缩短开槽长度,且成槽快、回填快,并采取防止泡槽的措施,一旦发生泡槽,应将受泡的软化土层清除,换填砂石料或中粗沙。

施工方法

给水管道施工

(1)测量放线

按设计图纸现场放样,测出管线沟槽的中心位置和地面标高,在地面上撒白灰线标明开挖边线。

(2)沟槽开挖

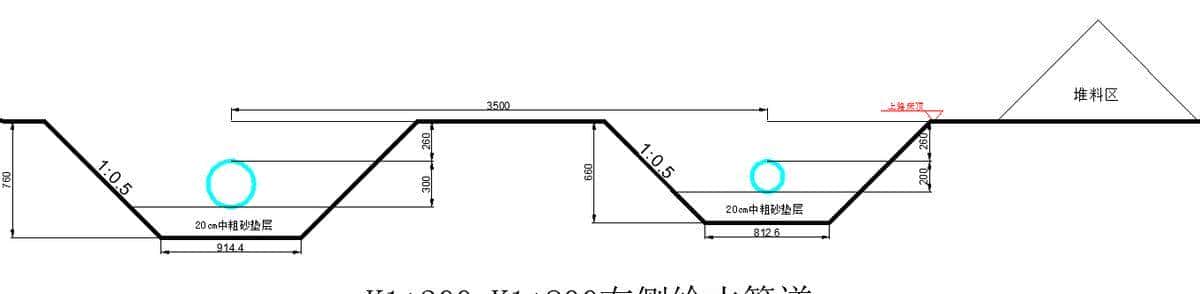

①管道采用明开槽方法施工,开槽型式可以根据地形情况确定。给水管道实际开挖深度小于3m,采用明开槽形式。

道路给水管道首件施工方案

图4.2.3-1 给水管道沟槽开挖及回填横断面示意图

②其他位置沟槽开挖应注意:

a.沟槽开挖的位置、基底标高、尺寸,必须符合图纸的要求。开挖中如发现地质水文、地下管道、构造物与图纸不符,根据实际情况,提出处理措施报监理工程师批准。

b.开挖沟槽的弃土应及时运走,不得堆放在沟槽口附近妨碍施工和影响槽壁的稳定,也不得阻碍交通。

c.地下水位较高或雨季施工,必须根据水文地质条件和沟槽深度采取降水、排水处理、处理方案须报监理工程师批准。

d.沟槽底埋有块石、树根、废桩等物体,必须予以清除或铲除。铲(清)除后按监理工程师指示处理。

e.沟槽不允许超过图纸要求的挖深,超挖部分按监理工程师同意的材料回填,并夯压密实。

f.不得在水中开挖沟槽,挖成的沟槽不得受水浸泡。

g.管道基础处理

给水管所在区域主要为填方区域,给水管实施主要为反开挖施作。管底基础在可在填土上进行夯实处理。管底基础敷设20cm厚中粗砂层,采用中粗砂回填至管顶以上50cm。

管道铺设前必须清除沟底内的杂物如:块状物、坚硬物。位于软土地层、低洼、地下水位高及回填土地段时,应超挖0.5m,并回填碎石后再进行基础施工,如遇特殊情况通知设计人解决。

(3)下管

经核对管节、管件位置无误后立即下管。下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。

(4)管道安装

①管道安装施工前,应用钢丝刷、绵纱布等仔细将承口内腔和插口端外表面的泥沙及其它异物清理干净,不得含有泥沙、油污及其它异物。

②管道接口清理干净后,将随管配套的胶圈清理干净并捏成心脏形或“8”字形安放在承口内。仔细检查胶圈安放位置是否正确,准确无误后用木锤沿管口内周围轻敲打,使胶圈完全安放在承口凹槽内。胶圈安放完毕后,将承口内胶圈和插口端抹上润滑剂。

道路给水管道首件施工方案

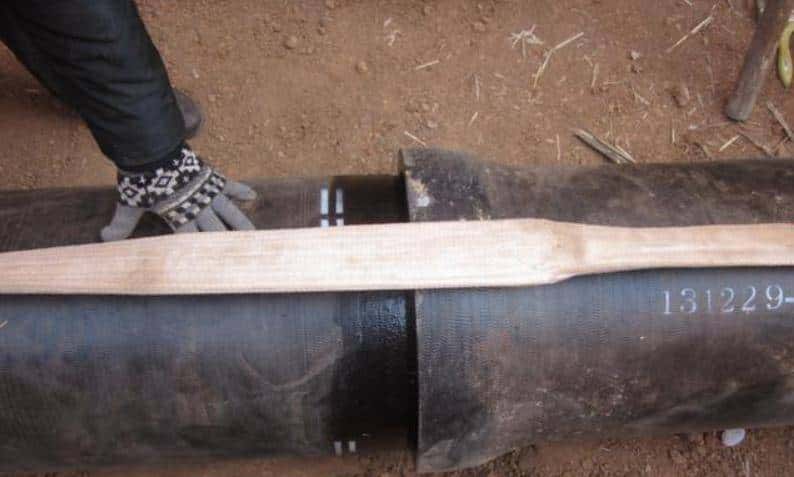

图4.2.3-2 胶圈安装示意图

③调整球墨铸铁管的水平位置,进行校正,移动插口,将前端少许插入承口内。插入管应尽量悬空,沟壁、沟底的石块等有碍插入的东西要清除。将管拉入,在拉管进程中,应注意使插入管保持平直,防止插入管另一端上翘或发生其他偏移。插口处划有二条标志线,拉入到已看不见第一条线,而只看见第二条线的位置为止。

道路给水管道首件施工方案

图4.2.3-3 管道对接示意图

④接合完毕后,必要时用塞尺检查橡胶圈是否在正常位置。管子安装不理想时,应将管子分离后,再重新安装。

⑤第一节管与第二节管安装要准确,管子承口朝来水方向。安完第一节管后,用钢丝绳和手板葫芦将它锁住,以防止脱口。安装后,检查插口推入承口的位置是否符合要求,用探尺插入承插口间隙中检查胶圈位置是否正确,检查胶圈是否有错位或翻卷的情况。

重复上述操作步骤,安装球墨铸铁管。

砖砌检查井施工

施工流程

图4.2.3-4 砖砌检查井施工流程

施工方法

1.施工测量

按设计图纸现场放样,测出井的中心位置和地面标高,在地面上撒白灰线标明开挖边线。

2.基坑开挖

(1)管道采用小型挖机开挖,开挖形式可以根据地形情况确定。基坑实际开挖深度小于3m,采用明开挖形式。

(2)开挖应注意:

①基坑开挖的位置、基底标高、尺寸,必须符合图纸的要求。开挖中如发现地质水文、地下管道、构造物与图纸不符,根据实际情况,提出处理措施报监理工程师批准。

②开挖出的弃土应及时运走,不得堆放在基坑附近妨碍施工和影响基坑的稳定,也不得阻碍交通。

③地下水位较高或雨季施工,必须根据水文地质条件和基坑深度采取降水、排水处理、处理方案须报监理工程师批准。

④基坑底埋有块石、树根、废桩等物体,必须予以清除或铲除。铲(清)除后按监理工程师指示处理。

⑤基坑不允许超过图纸要求的挖深,超挖部分按监理工程师同意的材料回填,并夯压密实。

⑥不得在水中开挖基坑,挖成的基坑不得受水浸泡。

3.井室基础处理

给水管实施主要为反开挖施作。管底基础在可在填土上进行夯实处理。管底基础浇筑10cmC15混凝土,基坑范围内采用中粗砂回填。

4.井室砌筑

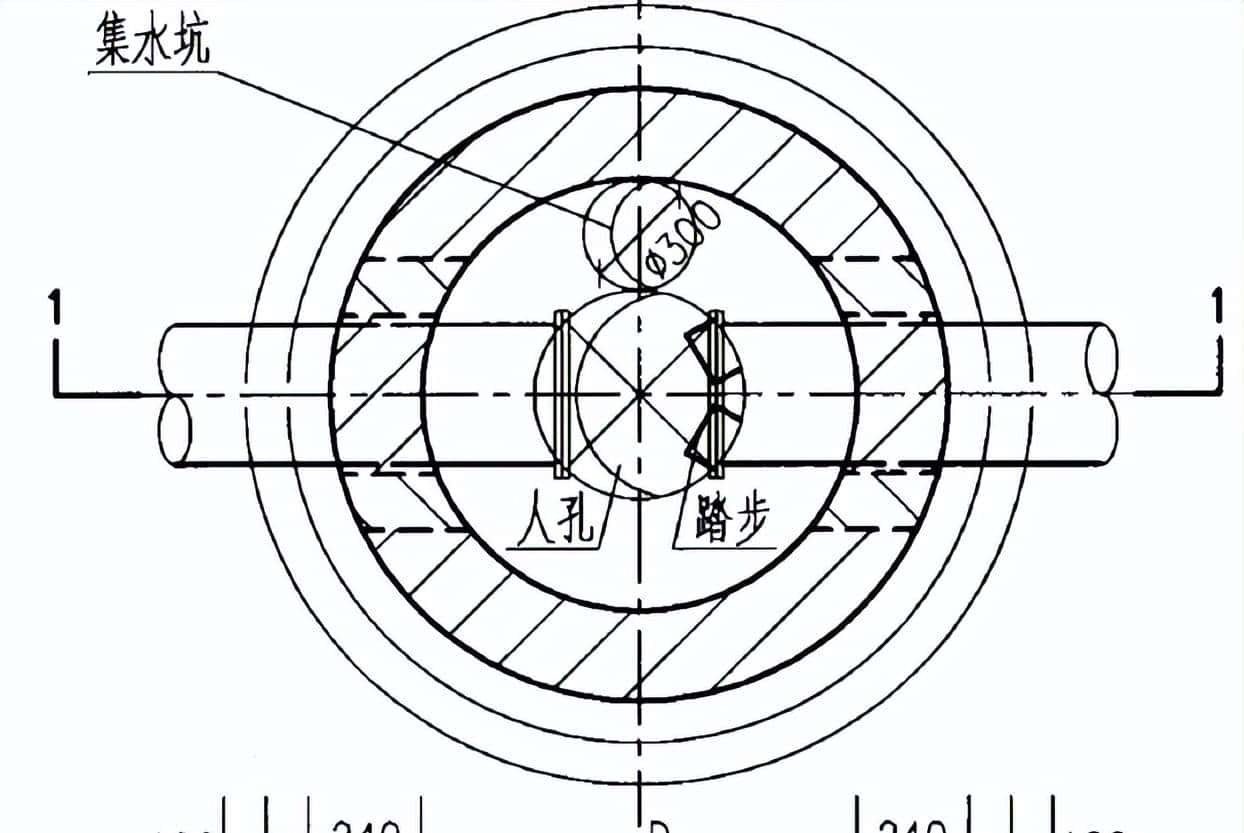

(1)在井室砌筑前,应先浇筑20cmC25钢筋混凝土底板,底板预留φ30cm的集水坑,具体如图:

道路给水管道首件施工方案

道路给水管道首件施工方案

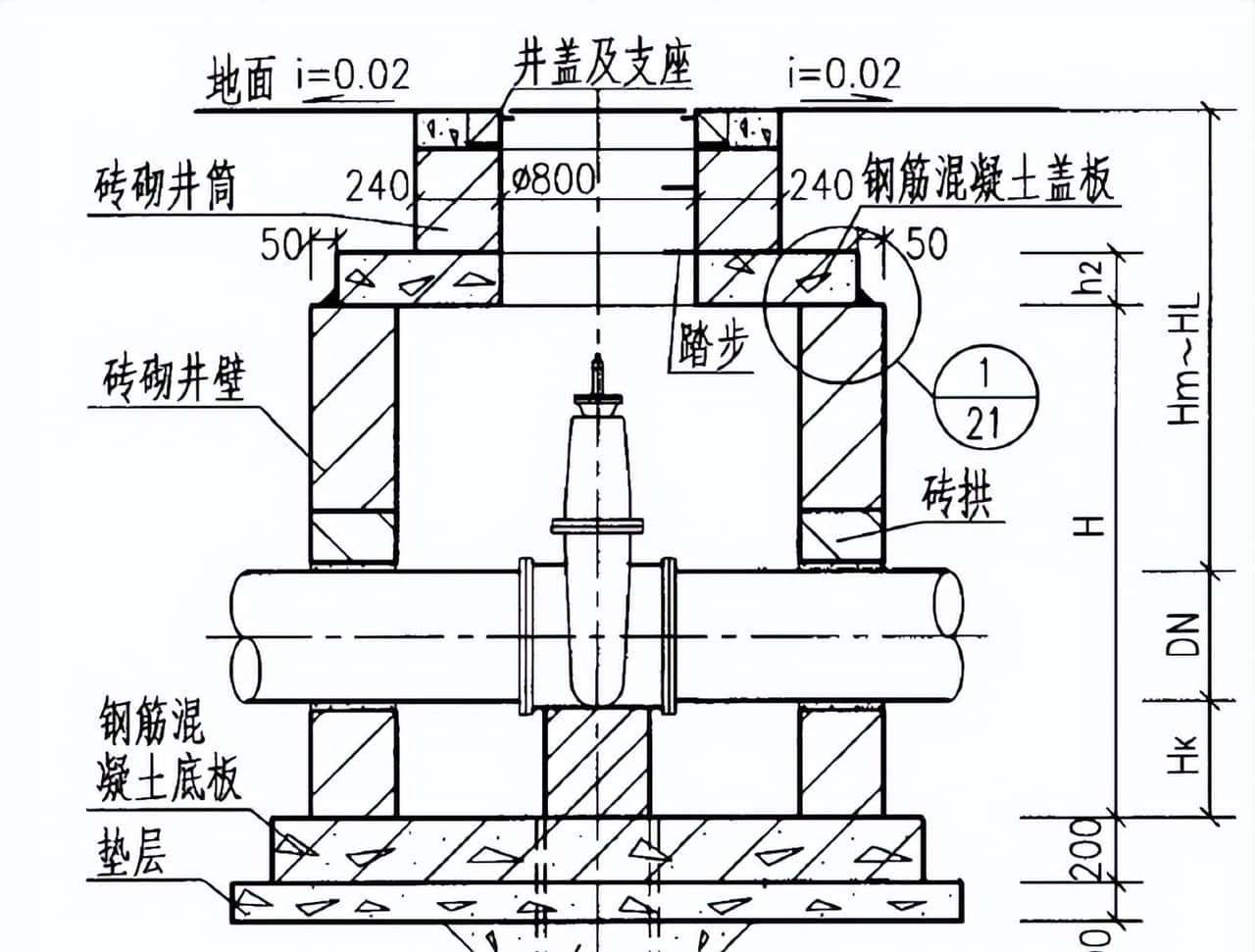

图4.2.3-5 井室砖砌圆形立式闸阀井细部图

(2)砖采用强度等级≥MU10级水泥实心砖,水泥砂浆采用M10级水泥砂浆。

(3)清理砖块表面的灰尘和杂物,‌确保砖块干净。‌

(4)在砖块上涂抹适量的砂浆,‌用刮板均匀撒在砖块的接口处。‌

(5)按照设计要求进行砌筑,‌保持砖块之间的间隙均匀,‌确保砖墙的水平度和垂直度。‌

(6)在砖块之间的缝隙中填充砂浆,‌使用刮板均匀覆盖在缝隙中。‌

(7)用抹光刀将多余的砂浆刮平,‌使砖墙表面更加平整。‌

5.应同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆或砼未达到规定抗压强度前不得踩踏。

6.穿井壁预留洞口处理

在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管与井壁衔接自应严密,预留支管管口宜采用1:2水泥砂浆填塞,然后使用油麻封口。当穿井壁留洞直径D≥320时采用砖砌拱。

道路给水管道首件施工方案

道路给水管道首件施工方案

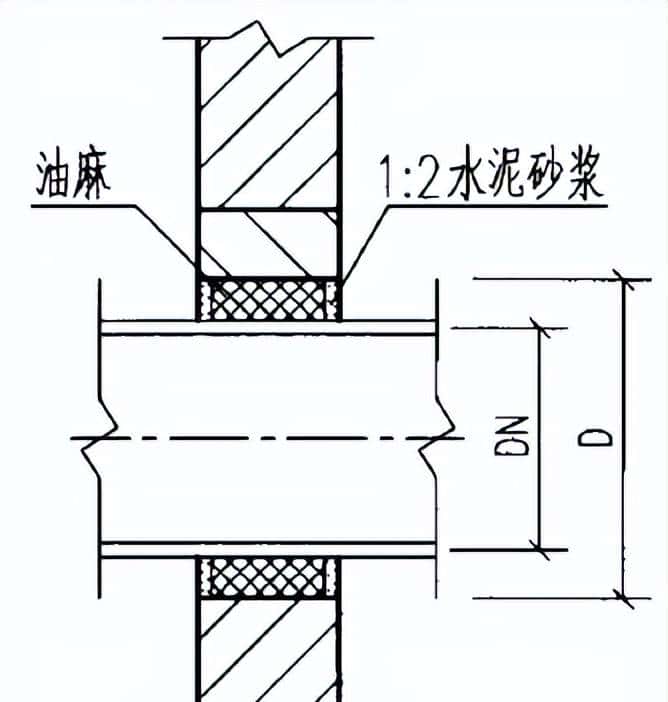

图4.2.3-6 洞口处理大样图

7.检查井接入圆管的管口应与井壁平齐,并砌砖圈加固。砌筑圆形检查井时,应随时检测直径尺寸,当四面收口时,每层收进不应大于30mm,偏心收口时,每层收进不应大于50mm。

8.砌筑检查井的内壁应采用1:2水泥砂浆内掺水泥重量的5%的防水剂抹面,抹面厚20mm。内壁抹面应分层压实,外壁应采用水泥砂浆搭缝挤压密实。砖砌井壁外表面及人孔井外表面均不抹面,盖板则不需抹面。

9.检查井砌筑至规定高程后,应及时浇筑或安装井圈,盖好井盖。

10.检查井周围回填前应符合下列规定:

⑴井壁抹面和防渗层应符合质量要求;

⑵井壁与管道连接处应采用水泥砂浆填实。

11.检查井允许偏差应在以下范围之内:井身尺寸方井长、宽±20mm,圆管直径±20mm;井盖与路面高程差:非路面±20mm,路面±5mm;井底高程D≤1000±10mm,D>1000±15mm。。

12.盖板安装,吊装时先坐浆,并调节和控制盖板水平。

13.按地面高程控制好井筒调节块及井盖安装。

管道试压

①球墨铸铁给水管道水压试验压力应为工作压力的2倍,取1.0Mpa。

②PE管道试验压力不应小于工作压力的1.5倍,且不应小于0.8MPa。

③管道水压试验分段长度不宜大于1.0km,对中间设有附件的管道,水压试验分段长度不宜大于0.5km。

④试压管段要封以试压堵板,堵板必须有足够的强度,试压过程中堵板与管身的接头不能漏水;

⑤注水前,对临时支墩、水源、排水出路、水堵板后背、管路连接、防逆、放气、放水及试压的仪器及设备进行检查;

⑥串水管路安装止回阀,以防管内压力下降时,水倒灌污染水源;

⑦管道注水前,应将置于试压段最高点的排气阀,排水孔全部打开,进行排气。管道注满水后,保持0.2~0.3Mpa水压,充分浸泡,浸泡时间应达到:无水泥砂浆衬里不小于24小时,有水泥砂浆衬里不小于48小时,管径大于1000mm的钢筋混凝土管不小于72小时;

⑧水压试验的升压应逐步进行,每次以0.2Mpa为宜,水压升至规范要求试验压力后,保持恒压100min,检查接口,管身无破损,无漏水,经监理工程师认可后,即可进行渗水量试验;

⑨试压第一向全系统内灌水,水灌满之后,过一昼夜之后再开始试压,试压之前应该把全系统内的空气尽可能放净。系统内的压力要逐渐增高,最好上升→等停一下→再上升→等停一下,不能突然提高压力,使接头受到突然冲击;

⑩在试压时,要有专人负责指挥,开启水泵、阀门都要有专人负责。试压时的各种数据指定专人负责记录;

道路给水管道首件施工方案

图4.2.3-7 管道试压示意图

在管道试压时,先向伸缩器中加水压,并使其压力表指示数始终稍高于管道中的压力表指数。这样,主动地使伸缩器尽量伸长,使靠背尽量压缩,整个后背就不会发生松动;待承压和渗水均达到要求后,管沟方能进行土方回填。

管道冲洗、消毒

①给水管道水压试验后,竣工验收前应冲洗消毒。

②给水管道在验收前,应进行通水冲洗。冲洗水宜为浊度在10mg/L以下的净水,冲洗水流速宜大于2m/s。直接冲洗到出口处的水的浊度与进水相当为止;

③冲洗时管路排水应畅通安全;

④生活饮用水管道经冲洗后,还应用含20~30mg/L的游离氯的水灌满管道进行消毒。含氯水在管中应留置24h以上。消毒完毕后,再用饮用水冲洗,并经有关部门取样检验水质合格后,方可交工。

沟槽回填

①管道回填中粗砂至管顶以上0.5m范围,其余部分按道路设计要求回填。

②给水管满槽回填中粗砂至现状地坪,并分层夯实,密实度要求不小于90%。每层回填土的需铺厚度,应根据所采用的压实机具的不同按《给水排水管道工程施工及验收规范》GB50268-2008中的规定选取。

③回填时沟槽内应无积水,不得带水回填,不得回填淤泥、有机物。回填土中不得含有石块、砖及其他杂硬物体。

④沟槽应在管道两侧分层对称回填,严禁单侧回填,回填材料的每层虚铺厚度为200mm。采用机械回填时,机械不得在管道上行驶。

⑤给水管道水压试验前,除接口外,管道两侧回填高度不应小于0.5米,水压试验合格后,应及时回填沟槽的其余部分。

施工质量保证措施

质量保证体系

为保证本项目顺利实施和兑现本投标文件确定的工程质量目标,根据GB/T19001-2008质量管理体系标准和我单位质量管理体系文件规定,结合我单位以往从事类似工程的经验,建立“横向到边、纵向到底、控制有效”的质保体系。对工程质量进行全员、全过程和全方位的有效控制,把本工程建成“内在质量优、外在形象美、科技含量高、环境保护好、文化氛围浓”的优质工程。工程质量管理体系见下图。

5.1-1 质量保证体系

质量领导小组

项目部成立质量领导小组,项目经理任组长。

组长:*****

副组长:*****

组员:*****、施工队负责人及班组长。

质量保证措施

建立完善的规章制度,保证质量管理工作有效开展

1、认真执行工前技术交底制,开工前必须向全体参建职工进行技术交底:交设计意图、交技术标准、交质量标准、交施工方法、交施工中的注意事项。进行专项技术培训,使全体施工人员质量目标明确,标准清楚,施工方法得当,工艺操作符合要求。

2、认真贯彻执行“三工三查”制,即工前交底,工中检查指导,工后总结评比。坚持施工过程中的“五不施工”和“三不交接”的规定。“五不施工”是未进行技术交底不施工,材料无合格证、试验不合格不施工,上道工序或成品半成品未经检查验收不施工,隐蔽工程未经监理工程师检查签证不施工,图纸和技术要求不清不施工。“三不交接”是无自检记录不交接,未经质检人员验收不交接,施工记录不全不交接。

3、建立健全质量创优检查分析评比制度,开展创优竞赛活动,做到月有检查分析,季有质量评比,年有总结奖惩。

4、坚持原材料、成品和半成品现场验收制度。对原材料、成品及半成品要由质检工程师组织质量、技术、物资人员及施工队的有关人员进行验收,确保各单项材料的性能符合技术要求,各种混合材料使用按设计规定的配合比进行。

5、检测仪器设备的标定制度。各种检测仪器、仪表均按照计量法的规定进行定期或不定期的标定。工地设专人负责计量工作,设立帐卡档案,监督和检查。检测仪器设备由工地试验室指定专人管理。

6、实行挂牌施工制。每项工程开工时都必须挂牌,明确创优目标、明确创优责任人,把施工负责人、技术负责人、质量监控负责人都写在牌子上。

7、坚持隐蔽工程检查签证制度。凡属隐蔽工程项目,第一由班、队、项目部逐级进行自检,自检合格后会同监理工程师一起复检,合格后将检查结果填入验收表格,双方签字,才能进行下道工序施工。

8、质量缺陷申报制度。对进场的原材料、工程半成品、成品的质量缺陷及时发现,及时上报,及时制定处理方案,及时进行处理。不因怕承担责任而隐瞒不报。

9、坚持持证上岗制。主要工序、工种均要培训、考核,合格者持证上岗,保证工序、工种的操作质量。

10、树立质量至上意识,开展首件工程活动

充分发挥优质首件工程的带头作用和示范作用,总结推广先进科学的施工方法,推行样板引路制度。加大现场试验工作力度,对一些重大的施工项目的工艺参数通过工艺试验求得,各道工序严格按最佳工艺参数施工,对技术性较强的操作要组织工前示范和讲解,以点带面,全面创优。

坚决服从业主和监理工程师的检查指导,严格执行业主和监理工程师的指令和决定,为监理工程师严格把关创造良好的工作环境。实行质量全优抵押金制,推行质量经济承包,奖优罚劣。推行ISO9001国际质量体系标准,按编制的质量管理手册做好各项工程的质量工作。建立建全各种质量管理的程序文件。项目实施过程中严格按程序执行。

施工安全保证措施

安全生产保证体系

1.安全施工至关重大,安全管理必须建立安全管理体系,根据项目特点,项目部建立以项目经理为安全生产第一责任人,安全部长为安全生产的直接责任人,项目部设立安全环保部,执行施工过程的安全职责,各作业队配备专职安全员,工班设兼职安全员,落实作业过程中的安全责任,形成自上而下的安全保证体系,层层签订安全责任状,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准,建立健全安全生产管理制度,定期检查安全生产情况,召开安全会议,发现问题及时解决,制定安全规划,搞好安全教育,消除事故隐患,把事故苗头消灭在萌芽状态。安全保证体系详见图6.1-1安全保证体系图。

6.1-1 安全生产保证体系图

2.为做好安全管理工作,我单位成立以项目经理为组长,副经理、总工程师、安全总监为副组长的安全管理领导小组,以各职能部门负责人为安全管理执行层,以各作业队队长、专职安全员、各兼职安全员为安全管理作业层,组成的三级安全领导机构,坚持管生产必须管安全的原则,建立健全岗位责任制,从组织上、制度上保证安全生产,做到程序化、规范化施工,实现安全目标。

3.实行分级安全技术交底,由企业技术负责人向施工管理人员进行专项施工方案安全技术交底,交底时安全管理机构参与。施工前项目技术负责人应向安全员,施工员和参与施工人员进行交底,施工员和班组长对工人进行班前安全操作规程交底。

编制安全技术交底

1.在施工前编制安全技术交底并经项目技术负责人批准后实施。交底包括施工方案交底和作业人员安全技术交底,交底要签字齐全。

2.项目经理部应根据项目施工安全目标的要求配置必要的资源,确保施工安全,保证目标实现。

3.根据工程特点,施工方法,施工流程,安全法规和标准的要求,采取可靠的技术措施,消除安全隐患,保护施工安全。

安全教育

1.按规定做好新工人、机械操作人员及特殊工种作业工人、各级管理人员的安全教育工作。

2.重点做好施工队和作业班组的安全教育。

3.安全教育主要包括:安全思想教育,安全知识教育,安全法制教育,安全法律教育等。

6.2 安全领导小组

项目部成立安全领导小组,项目经理任组长。

组长:*****

副组长:*****

组员:*****、施工队负责人及班组长。

6.3 安全保证措施

1.坚持“安全第一,预防为主、综合治理”的方针,明确安全目标,成立安全管理组织,并配备专职安全检查人员,坚持安全交底、持证上岗制度,组织常常性的安全检查,创建安全标准工地建设,最终实现安全目标。

2.认真贯彻国家及当地政府、业主关于安全生产的法律、法规和规定。广泛进行安全生产教育,增强全员安全生产意识和自我防护意识,使每个职工都明确各自的安全责任制,认真贯彻执行“安全生产、预防为主”的方针,打好安全基础,形成全员参与、人人有责、全员管理的安全生产氛围。

3.随时接受业主、监理单位及当地劳动部门对安全生产的监督、检查、考评,对提出的问题,及时整改,确保安全生产。

4.加强全员安全培训,掌握操作规程,提高作业技能,形成安全生产“纵向到底,横向到边,专管成线,群防成网”的格局,确保安全生产平稳可控;认真贯彻执行ISO9001标准系列质量认证的安全控制程序,使安全管理程序化、规范化、制度化。

5.建立与完善安全生产管理制度

制定与施工有关的各种安全生产责任制度,建立起安全生产制度防线,依靠行之有效的管理制度来管理项目、管理现场和管理队伍,使安全工作步入有章可循、有法可依、有责必负的良性发展轨道。

6.现场安全监控

项目经理部对施工现场安全工作每月进行一次专项全面检查,严令对隐患就地整改,防微杜渐。有力的措施、切实的保障使现场安全工作始终处于有效的控制。

开展安全标准工地建设,施工现场作到布局合理,工地做到管线齐全,灯明路平,标志醒目,防护设施齐全。

7.全生产教育与培训

项目经理部常常开展安全生产宣传教育活动,使广大员工真正认识到安全生产的重大性、必要性,牢固树立“安全第一、预防为主、综合治理”的思想,自觉地遵守各项安全生产法令和规章制度。

项目开工前,由安环部对所有参建员工进行上岗前的安全教育,并做好记录。教育内容包括:安全技术知识、各工种操作规程、安全制度、工程特点及该工程的危险源等。经考核合格后,方可上岗作业。对于从事电器、爆破、焊接、机动车驾驶等特殊工种的人员,经过专业培训,获得《安全操作合格证》后,方准持证上岗。

6.4 安全技术措施

1.工程施工前,应对施工队负责人、劳务班组长、机械司机、电工等,有针对性进行全面、详细的安全技术交底,安全员现场监督,三方保存签字确认的安全技术交底记录。

2.对操作人员的安全要求包括:没有安全技术措施、不经安全交底不准作业;没有有效的安全措施不准作业;发现事故隐患未及时排除不准作业; 不按规定使用安全劳动保护用品的不准作业;非特殊作业人员不准从事特种作业;机械、电器设备安全防护装置不齐全不准作业;对机械、设备、工具的性能不熟悉不准作业;新工人不经培训,或培训考试不合格不准上岗作业。机械操作人员必须经专业安全培训,考核合格持证上岗。

3.挖土机械与作业人员保持5米的安全距离,在机械回转半径不得有人员站立,清槽人员保持2.5米安全距离。

进度保证措施

工期保证体系

1.工期保证组织机构

为了确保本标段工期目标的实现,我公司建立精干高效的工期指挥管理机构。成立由项目经理部项目经理任组长,项目副经理、总工程师、安全总监任副组长,项目经理部各部门、作业队长为成员的工期领导小组,工期实行三级管理,建立健全工期岗位责任制,从组织、管理、经济、实施、技术、协调过程中采取相应措施,确保本标段工程总工期和各项里程碑工期目标满足业主的要求。

2.工期保证体系

建立健全工期保证体系,建立健全工期岗位责任制,从组织、管理、经济、实施、技术、协调过程中采取相应措施,明确各个层级工期管理人员的岗位责任,从施工准备、技术装备、施工组织、安全质量、社会周边关系五个方面制定相应的保证措施,确保本标段工程总工期和里程碑工期目标满足业主的要求,并实现本投标人计划的工期目标。

工期保证措施

1.组织措施

表7.2-1 工期保证组织措施

序号

组织措施

1

成立施工进度管理组织机构,落实各层次的进度控制人员、具体任务和工作责任。建立工期保证体系,按照工程特点、工作流程等进行任务分解,确定其进度目标,建立控制目标体系。确定控制进度的工作制度,如检查时间、方法、协调会议时间、参与人员等。

2

抽调富有实践经验又年富力强的干部以及有施工经验、战斗力强的专业作业队,迅速成立总承包项目经理部及工区项目部。根据本工程施工现场的环境特点和工程特点,组建各作业队,配齐专业施工人员和机械设备,承担本工程的施工。

3

加强现场施工组织指挥,做到指挥正确、指挥得力、效率高、应变能力强。以总承包项目经理部项目经理、总工为首的管理体系,决策重大施工问题,确定重大施工方案,切实确保施工进度。当实际进度落后施工组织设计要求时,及时提出加快施工进度措施。

4

建立、健全岗位责任制,施工人员定岗定责,严格技术标准、工艺措施,严明施工纪律,按设计要求施工。

5

完善项目管理模式,完善竞争机制和激励机制,实行全员风险承包,任务层层落实。把工期效率和员工个人经济利益挂钩,兑现奖罚,充分调动全体员工的生产积极性。

2.管理措施

表7.2-2 工期保证管理措施

序号

措施

内容

1

施工准备

充分

做好开工前的各项准备工作,争取当地政府的理解、支持、配合,协调中有超前意识,同时对施工方案等重大问题提前思考,解决技术难题,确保施工顺利实施。

2

技术装备

先进

超前组织技术攻关和技术咨询,在施工机械设备的选型配置上提前摸底、提前掌握、提前研究、提前培训、提前落实,以装备的先进性,确保工程按时完工。

3

施工组织

严密

组建精干高效的项目经理部,组织人员提前进行岗前技术培训与现场调查,做好开工前的准备工作,快速组织进场;精心编制实施性施工组织设计,并按需要计划配齐生产要素;依靠科技进步,精心安排工序,保证均衡生产,以保证每个关键环节和阶段工期目标为前提来保证总体工期。

4

安全质量

平稳

在场地、设备、交通、施工等安全技术方案的科学可靠性等方面制定严密管理措施,确保安全优质施工。

5

协调周边关系促进工期

施工时做好安排,对交通、居民、机关减少干扰,得到他们的支持,确保工程顺利进行。

施工中积极主动同当地政府、有关部门和企业单位取得联系,协商,在开工前办理好申请、审批或签订合同、协议等手续,避免不必要的停工,造成工期损失。

6

“四最”保证

以“最优的技术方案、最优的资源配置、最高效的组织模式、最成熟的施工工艺”保证工期。

7

确保

材料供应

所有材料做到有组织有计划采购与供应,并做好材料的储备工作,保证施工用料充足。

8

良好的施工氛围

营造良好的施工氛围,调动生产人员的积极性。对施工中的先进事迹进行积极宣传、表彰,并大力开展各种劳动竞赛、技术比武,奖优惩劣,调动生产人员积极性。

9

及时支付劳务费、材料设备款

确保本工程资金专款专用,同时在劳动合同、材料设备采购合同中明确约定支付劳动报酬、材料设备款时间、结算方式以及保证按期支付的相应措施,确保及时兑现劳动报酬和材料设备款,以此来充分保证劳动力、施工机械的充足配备、材料及时采购进场。

3.技术措施

表7.2-3 工期保证技术措施

序号

技术措施

1

精心安排,强化管理,在深入调查、吃透设计意图的基础上,编制实施性施工组织设计,分级负责,认真实施,并在实践中不断优化。

2

施工准备期抓“两短一快”即进场时间短、准备时间短、尽快形成生产能力。施工过程中狠抓施工的程序化、标准化作业,通过合理的组织与正确的施工方法,尽快形成生产能力,加快施工进度,保持稳产高产。

3

充分应用网络、PM技术,科学组织施工,根据施工情况的变化,及时分析控制工期的关键线路,全面调整工、料、机、财的配置,确保分项、分部工程按计划完成。

4

根据施工总进度的要求,分别编制年、季、月、旬施工生产计划,实施并对照检查,找差距,找缘由,完善管理,促进施工。

5

抓好标准化施工,认真贯彻执行ISO标准,通过合理的施工组织和正确的施工方法来加快施工进度。

6

注重依靠科学和技术进步。采用新技术、新机械。对影响施工进度和质量的施工技术难题,开展QC小组活动,组织攻关,充分听取各方面的合理化提议,加快施工进度。

7

全面提高人员整体素质,加强技术培训,提高施工人员的操作技术熟练程度,所有参建员工经技术培训后再行上岗。总承包项目经理部及工区项目部的人员深入学习项目管理知识,规范操作行为。

8

进度管理:直观反映实际进展情况,实际与计划有效比较,后续进行调整实施;提醒相关负责人员任务时间节点,减少任务延误;利用云存储,项目管理人员随时随地对项目计划进行管控。

4.协调措施

表7.2-4 工期保证协调措施

序号

名称

措施内容

1

内部协调

加强调度,合理安排交叉平行作业,加强工序衔接,提前做好工序转换前的准备工作。

对工序交叉和施工干扰加强指挥与协调,对于重大问题提前研究对策,制定措施,保证施工均衡连续进行;坚持早班会制度,及时沟通信息;坚持每周工程例会制度,解决施工中存在的重大问题。

2

外部协调

加强与采购方、监理工程师、设计院和相邻标段施工单位的联系沟通,特别注重与地方政府和当地居民搞好关系,配合做好征地拆迁工作。争取良好的外部施工环境,减少施工干扰。

5.季节性工期保证措施

表7.2-5 季节性工期保证措施

序号

季节

内容

1

雨季

设专人负责和当地气象部门密切联系,随时掌握当地气象情况,尽早预测极端恶劣天气,做好应对措施,以确保工程顺利施工。

开工前编制好防台、防汛应急预案。总承包项目经理部成立领导小组,各工区项目部成立抢险队,准备好足够的抢险物资(如发电机、编织袋、水泵等),并做好相应演练。总承包项目经理部定期或不定期地对各工点进行防汛的专项检查。

提前做好围挡、房屋、施工设备、材料堆等加固措施。在暴雨、大风来临时采取停工、专项检查、领导值班巡守等方式确保人员、物资、设备、工程安全。

2

高温

加强工地照明,在尽量减少扰民的前提下,合理增加夜间施工人员,充分利用夜间施工,加快进度。

采取降温及防护措施,确保工人高温天气作业安全,牢固树立保安全才能保进度的理念。

合理调整作息时间,避开中午高温时间作业。加强防晒防暑保护措施,高温天气适当缩短工作时间,保证工人有充足的休憩和睡眠时间,当室外温度高于35℃时停止施工。

对露天点,搭建凉棚防紫外线,常常洒水降温,降低地表温度防热辐射。

对高温下作业人员,常常进行体检,发现有作业禁忌者,及时调换岗位。

加强后勤供应,及时供应符合卫生条件的茶水、绿豆汤等降温解渴饮品。

给职工及施工作业队发放防暑降温的急救药品和劳保用品。

节点工期延误的回补措施

在施工过程中如确因不可预见或不可抗力缘由造成节点工期延误,我公司将在不影响工程质量、安全文明的前提下,采取措施压缩关键工作的持续时间,或改变工作间的逻辑关系,以对工期进行回补:

表7.3-1 节点工期延误的回补措施

序号

措施类别

措施内容

1

组织措施

通过优化施工组织管理,合理创造更多的工作面进行施工,合理创造更多的工作面,组织更多的施工队伍,增加施工机械或作业人员数量,充分开展平行流水作业施工,抢回关键节点工期延误的时间。

实行三班制作业,向城市管理局申办夜间施工许可证,夜间施工不超过城市管理局所批复的时间标准。

改善外部配合条件,改善劳动条件,实施强有力的调度。保证夜间施工有足够的照明,并安排专门电工跟班,随时排除用电线路及机械故障。受雨天天气因素影响时,在施工现场搭设防雨棚,提供雨衣、水鞋等措施,增加安全防护措施。

2

技术措施

改善施工工艺和施工技术,缩短工艺技术间歇时间,减少工序衔接时间;采用更先进的施工方案和施工工艺,采用更先进的施工机械,以缩短施工过程,进而缩短工期。

改变工作间的逻辑关系,组织搭接作业或平行作业。

3

经济措施

(1)加大资金投入力度,做好资金使用计划,避免由于资金问题影响关键节点工期延误的赶工进度。

(2)实行包干奖励;提高奖金数额;对所采取的技术措施给予相应的经济补偿。落实奖惩措施,以经济手段调动人员的积极性,提供压缩工期、赶工的动力。

4

合同措施

加强工期延误的控制手段,由于分包队伍自身的缘由造成工期拖延,又未按照总包或监理工程师的指令改变延期状态时,采用停止支付工程进度款,索赔误期损失赔偿,终止对分包队伍的合同关系等手段。

文明施工管理措施

文明施工是现代物质文明和精神文明的体现,是一个施工企业综合素质的缩影。我单位坚持科技领先、以人为本、文明施工,把文明施工作为强化企业管理,不断提升企业素质和增强企业竞争能力的重大内容,保质、保量地完成施工任务,加大文明施工的宣传力度,树立良好的企业形象,为创优质工程提供良好的施工氛围。

工地上设立规范醒目的宣传栏,营造文明施工氛围,使参与施工人员自觉做文明职工。宣传党的方针政策;宣传尊重科学、不畏艰险、无私奉献精神,鼓舞全体员工的斗志。施工现场布置各种安全警示、标志牌。

文明施工保证体系

严格遵守和执行国家、*****县、业主关于文明施工管理的规定和相关要求,接受*****县、业主有关部门的监督和检查,健全文明施工保证体系,全面做好文明安全工地管理工作。以“方便人民生活,有利于发展生产、保护生态环境”的原则,制定坚持便民、利民、为民服务为宗旨的文明施工措施。文明施工保证体系详见图8.1。

图8.1-1 文明施工保证体系

文明施工管理机构及职责

文明施工管理机构

项目经理部成立文明施工管理机构,加大工作力度,做好施工期间的文明施工。

图8.2.1 文明施工组织机构框图

文明施工管理职责

成立以项目经理部项目经理为组长的文明施工领导小组,安全总监主抓文明施工工作,负责制定现场文明施工规则,检查文明施工执行情况,监督职工文明施工教育,采取各种预防措施。

坚持管生产必须管文明施工的原则,建立健全岗位责任制。结合施工组织设计,制定实施性的文明施工措施,从思想、组织、制度、措施、经济等方面入手,形成严密的控制格局,切实保证文明施工落到实处。使施工现场文明施工满足国家、*****县政府、业主的标准,切实实现文明施工目标。

安全环保部为日常的管理机构,配置一名专职文明施工工程师,具体实施文明施工工作,深入现场做技术指导。各作业队配专职文明施工监察员,各班组配兼职文明施工监察员,负责各作业点检查督促落实文明施工措施。

文明施工管理措施

表8.3-1 文明施工管理措施表

序号

措施

1

严格按施工组织设计确定的施工程序进行施工,严格执行业主、监理审查批准的文明施工措施。

2

总承包项目经理部根据施工分区,层层签订文明施工协议书,明确责任范围。严格按规划用地,严格按经批准的施工组织设计进行施工布置和临时设施施工,确保施工总平面布置符合文明施工要求。

3

严格执行工序交接管理制度,在工序交接中完成文明施工交接以及施工环境和防护措施的移交及交底。

4

按照施工总平面布置图设置各项临时设施。场内堆放的大宗材料、成品、半成品和机具设备,不得侵占道路及安全防护等设施。

5

施工现场设置明显的“五牌一图”标牌,按规定内容要求标明各项目内容;施工单位负责施工现场标牌的保护工作。施工现场的主要管理人员在现场佩戴证明其身份的证卡,作业人员带“工地出入证”。

6

施工现场的用电线路、设施的安装和使用必须符合安装规范和安全操作规程;并按施工组织设计进行架设,严禁任意拉线接电。施工现场必须设有保证施工安全要求的电压和工地照明。

7

施工机械、车辆按照施工总平面布置图规定的位置和线路行驶,不得任意侵占场内道路。各种施工机械进场须经过安全检查,经检查合格的方能投入施工。施工机械操作人员必须建立机组责任制,并依照有关规定持证上岗,禁止无证人员操作。

8

遵守甲方关于轨行区作业的相关管理办法,接受甲方统一安排。

9

保持施工现场道路畅通,排水系统处于良好状态;随时清除建筑垃圾,保持场容场貌的整洁。在车辆、行人通行的区域施工,设置沟井坎穴覆盖物和施工标志。

10

施工现场设置各类必要的职工生活设施,并符合卫生、通风、照明等要求。职工的膳食、饮用水供应等符合卫生要求。

11

为保证爆破作业粉尘不影响周边环境,爆破钻孔作业采用水站防粉尘措施的施工工艺。

12

做好施工现场安全保卫工作,采取必要的防盗措施,施工场地按有关规定设置围蔽,建立门卫岗亭,进入现场实行登记,非施工人员不得进入施工现场。

施工现场文明施工管理措施

1.开展文明施工,保证现场管理有序,有条不紊

场地布置统一规划,施工区材料堆放整齐,确保场地平整,道路畅通,排水畅通;场区内设施布置线条整齐化一、赏心悦目。

2.强化施工现场管理

整个施工现场必须严格执行有关安全生产、文明施工法律法规条例,并与各作业队签定目标责任书,严抓工作落实。严格包保责任制,明确分工,责任到人,奖罚分明,做到突出重点,分级落实,规范施工,注重实效。坚持施工人员挂牌上岗,现场施工统一服装,挂牌上岗;施工现场设置施工标牌、宣传标牌、安全警示牌。

3.管线布置整齐规范

各种管线整齐、顺直,做到“四不漏”即不漏油、不漏水、不漏气、不漏电。

施工过程中的文明施工管理措施

1.混凝土聚焦拌和

混凝土采取聚焦自动计量拌和,搅拌运输车运输;砂浆搅拌机拌制,杜绝人工拌制。

2.减少噪音对环境的影响

砼拌和站等高噪音作业项目应避开人员施工宿营区,车辆通过村庄时减速慢行。

3.加强废水处理

施工生产和生活废水,采取有效措施净化处理,不得超标排放,也不得随意排放。

4.加强施工机械,常常养护便道

加强施工机械、车辆和司机人员的管理,做到遵章行车,安全礼让,不开带病车;施工期间,常常对施工运输道路进行维修保养,确保晴雨无阻,四季畅通。对扬尘地段,采用洒水车常常洒水,减少扬尘。

5.控制运输物飞扬

施工运输车辆在运料过程中,对易飞扬的物料用篷布覆盖严密,且装料适中,不得超量,车辆轮胎及车外表用水冲洗干净,保证工程运输通过的地方道路、施工便道及料场的清洁。

6.合理安排时间尽量减少影响

合理安排施工作业时间,在靠近宿营区,夜间不安排噪音大的机械施工。

7.加强特殊情况的现场保护

施工中发现文物或重大的矿物、宝藏时,及时向文物保护单位报告并做好现场保护工作.

环水保控制措施

综合措施

1.遵照国家环境保护政策及县政府有关法规、条例,制订本项目《环境保护方案》,并贯彻到整个施工活动中,严格执行环保的各项要求。

2.施工前对全体员工进行环境保护法规教育和学习,建立健全环境保护管理机构,成立领导小组专人负责环保计划的落实。

3.做好施工弃碴的处理措施,有序地堆放和利用弃碴,弃土场弃土堆放整齐,边坡稳定平整,及时平整绿化,做好防护、植树、植草及排水设施。

4.注意保护饮用水源免受施工活动造成的污染。

5.施工现场设置足够的临时卫生设施,做好施工现场的卫生管理工作,生活垃圾堆放在指定地点,按规定及时清理或处理。

6.合理布置施工场地,施工尽量减少对坏原有地貌,保护自然环境。

防止大气污染措施

1.施工现场、场地、汽车便道要硬化处理,并指定专人定期洒水清扫,形成制度,防止道路,场所扬尘。

2.保证施工现场外的植被不遭破坏,做到临时用地少砍树木或不砍树木,所有临时用地工程结束后,要立即清理杂物运至规定地点埋放处理,并在临时用地上填筑腐植土,达到复耕条件以防止水土流失。

防止水污染措施

1.生产中含油废水区别不同情况,分别采用隔油沉淀池等处理设施进行处理,生活污水采取挖渗坑聚焦处理。设专人值班管理,对沉淀池的浮渣进行打捞以及对污水进行处理,直到符合国家规定再排放。不得将含有污染物质或可见悬浮物质的水排入河流或现有的灌溉系统,以免造成水源污染。

2.施工期的生活污水和生活垃圾设置污水处理站和垃圾堆放点,定期进行处理。

施工期间,施工物料如水泥、油料、化学成品等堆放应严格管理,防止在雨季或暴雨时将物料随雨水径流排入地表附近水域造成污染。

施工弃渣和废弃物应运至指定地点,不能原地丢弃、不许向灌溉渠道及自然河流倾倒。

3.施工机械使用不滴油、漏油,现场存放的油料,要对库房地面进行防漏处理,防止油料冒、滴、漏,污染水源。禁止机械运转过程产生的污水未经处理就直接排放,或维修机械时油污直接排放。

4.施工过程中,基础内排出的污水,按指定位置排放,不得乱排。对既有的排灌系统加以保护,必要时修建临时水渠、水管等,保证灌溉系统的完整性。

降低噪音、减少扰民的主要措施

施工的噪声主要来自拌和机、运输车辆、挖机、发电机等。为了保护施工人员和附近居民的健康,采取以下措施:

1.对施工机械要常常维修保养,使之保持最佳的工作状态和最低噪声水平,并尽可能对所有使用的工程机械和运输安装消声装置,相关施工人员要发放必要的劳保用品,实行轮班,减少工作时间等。

2.机械车辆途经居住点时应慢速行使,不鸣喇叭。

3.适当控制机械布置密度,条件允许时拉开必定距离,避免机械过于聚焦造成噪音迭加。

4.合理安排施工作业时间,尽量降低夜间车辆出入频率,夜间施工尽量不安排噪音很大的机械。

减少粉尘污染措施

1.运输道路每天专人清扫,晴天洒水,防止车辆行驶时扬起尘土。

2.水泥等粉细散装材料,采用水泥罐,袋装水泥室内存放,卸运时采取必要措施,减少扬尘。

固体废物处置措施

对纸质、木质、金属和玻璃类垃圾实行分类管理,回收再利用或送废品收购站;对于废油纱、物料包装垃圾等进行综合利用,不能利用的单独封装,运至垃圾场处理。

建筑垃圾及生活垃圾的处置措施

施工中建筑垃圾及生活垃圾,要妥善处理,防止污染环境。前期弃渣可利用作为临建便道回填材料,后期要运至指定弃渣场。
